132622130232.1 編制依據
2.2 編制原則
2.2.1 保證工程安全 、質量
遵守施工規范和操作規程,遵循國家關于質量、安全生產規定,確保工程質量和施工安全 。采取安全有效的施工方案和措施,確保聲屏障施工及使用安全。
2.2.2 保證工程工期
按照工期計劃的要求,組織施工隊伍進場施工,裝備足夠的專業化機械設備, 確保施工需要,保證在規定的工期內完成施工任務,并力爭提前完成,工程質量合格,能正常交付使用。
本項目施工周期 :60 個日歷日。
3.1 工程重難點
本工程重難點為:
鋼結構與污水站基礎連接強度滿足要求;
交通配合組織施工;
3.2 主要工程量數量表
序號 | 名稱 | 規格 | 工程量 | 備注 |
1 | 鋼結構框架 | Q235B | 1 批 | |
2 | 鋼結構支架預埋件鋼板 | Q235B | 1 批 | |
3 | 化學螺栓 | M12 化學螺栓 | 1 批 | |
4 | 輔材 | 包邊件等等 | 1 套 | |
5 | 氟碳纖維膜 | 1 批 | ||
6 | 廢氣處理系統設備 | 含電控及電纜 | 2 套 |
4.1 施工組織管理為了確保聲屏障工程施工按質按量,安全文明的順利進行,特建立施工組織
管理機構,加強組織管理 。管理機構圖如下:
4.2 施工安裝準備
4.2.1 施工準備順序
認真做好施工準備工作是保證按期開工,按期竣工的關鍵。施工準備工作的
順序:
圖紙會審聯系 、考核部分材料供應商備料聲屏障各部件加工制作 、 噴涂等, 及檢驗、包裝、入庫設計及制作施工現場臨時設施施工工器具試車、調試組織施工隊伍待命開工
4.2.2 施工準備要求
眾所周知,本工程施工專業性強,因此要求我們對各項工程內容的施工工藝 和工作流程應有深的熟悉和了解,同時要具備較強的綜合協調能力,根據工程的 特點、工期和質量的要求,對本工程進行統籌安排,合理規劃,保證在任何情況 下工作的協調性和一致性,從而,確保合同工期的順利實現。對本工程必須要做
到和落實好如下幾點:
1)熟悉設計圖紙,參加設計交底和圖紙會審。
2)復測預埋件中心距離,并記錄 、整理歸類。
3)按監理工程師要求優化施工組織設計。
4)作好技術交底和培訓,安排好檢驗和實驗工作。
5)編制施工設計和施工程序,協調好各工序和各專業間的配合工作 。
6)組建施工管理機構和專業作業隊伍,并做好進行前的施工教育培訓。
7)編制材料和設備供應計劃并作好供應。
8)架設供電線路 、接通施工用水管線,確定材料 、設備運輸路線的技術要求。
9)組織施工機械設備和材料進場。
10)落實季節性施工措施。
11)落實安全 、消防和保安措施, 以及文明 、環保施工管理措施。
4.2.3 施工部署
根據工作面提供程度安排施工進度計劃,將工程控制在計劃工期 45 天內按時完成閔行區行政服務中心裙樓空調機組噪聲治理工程。
4.2.4 工作計劃準備
1)技術準備主要有:
設置項目經理部,配備項目經理一名,技術負責人一名,現場負責人一名。
2)生產準備:
3)施工準備:
進場前,準備好臨時公用設施及所需工具,與有關單位協調好進場前的準備 工作。辦好入場施工證,將施工設備在完好的情況下運到工地,把人員住宿、交通安排妥當。
4.2.5 勞動力 、材料 、施工機械設計
1)項目部人員組織方面
設立項目經理一名,技術負責人一名,下設施工(安全質量)組、物料倉管線 、后勤組 、資料組。
2)施工人員方面
本工程工程量大,工期短,所需要的勞動力數量也多。根據施工進度計劃制 度勞動力需求計劃,投入相應的施工隊伍,合理安排勞動力。特殊工種持上崗證上崗。
3)材料方面
在施工過程中根據施工進度組織組織好材料的進場與檢驗工作,并確保本工程所用的材料 、成本 、半成品均符合設計要求并附質保書或出廠合格證。
6.3 關于水 、 電
1)關于用水
本工程施工期間,我所不駐場,無排水問題產生 。用水費用由本司承擔。
2)關于用電
施工用電的供給,本著安全、經濟的原則,采用總電源固定與作業面臨時線 路、移動配電箱相結合的措施,保障施工用電。嚴格執行建設部頒發《建筑工程 施工現場供用電安全規范》( GB50194-93) ,保障施工現場用電安全,防止觸 電火災事故發生。施工現場臨時用電嚴格按照《施工現場臨時用電安全技術規范》 GBJ46-88 的規定實施 。 電氣線路和設備的管理 、檢查 、保護 、維修 、安裝 、折 除,必須由專業電工并持有效操證件著上崗作與監護。并承擔所有一切費用。另外 ,還需做到:
4.4 施工總平面布置管理措施
施工平面布置主要是解決材料的臨時堆放和周轉的問題,故其管理措施主要 是為了減少各種材料的運距,避免無效勞動,有效地組織現場的平面及立體交叉作業,最大限度利用空間,確保做到文明施工,施工平面管理工作設有專人負責,劃片包干管理,未經工地負責人同意,任何人不得任意改變。
4.5 施工機械設備
我公司為確保優質快速施工,備足足夠的機械吊裝設備和工具,見下表:
主要施工安裝設備選用表
序號 | 名稱 | 規格 | 單位 | 數量 |
1 | 液壓車 | 2T | 臺 | 1 |
2 | 電焊機 | 臺 | 2 | |
3 | 氣割設備 | 套 | 1 | |
4 | 水平儀 | 臺 | 1 | |
5 | 經緯儀 | 臺 | 1 | |
6 | 工程車 | 2T | 輛 | 2 |
7 | 吊夾橡膠鉗 | 把 | 2 | |
8 | 電鉆 、 電錘 | 把 | 5 | |
9 | 氣動鉚釘槍 | 把 | 1 | |
10 | 羊毛氈 | 塊 | 若干 | |
11 | 鉗工工具 | 套 | 4 | |
12 | 吊線, 吊錘, 吊鉤 | 套 | 若干 | |
13 | 墊塊 | 塊 | 若干 | |
14 | 水平尺 | 把 | 2 | |
15 | 角尺 | 把 | 2 | |
16 | 定位直尺 | 非標定制 | 把 | 2 |
1718 | 卷尺汽車吊(當地租用) | 100 噸 | 把 項 | 若干批次 |
各主要部件施工安裝采用技術文件形式明確,安裝的上道工序和下道工序轉移經專職檢驗員和技術人員認可。
5.1 材料 、設備吊運方案
5.1.1 技術準備工作
(1)作業前應根據作業特點對參加作業人員進行方案和安全技術交底。
(2)施工技術人員要認真審閱建設單位提供的以下資料:工程施工吊運的 有關資料;工程吊運涉及區域的地上、地下建筑及設施分布情況資料。全面了吊運物體的資料,實地勘察。弄清建筑物的結構情況、建筑情況、水電及管道情況。
(3)學習有關規范和安全技術文件。
(4) 明確周圍環境 、場地 、道路 、水電設備管道 、建筑物情況等。
(5) 向進場施工人員進行安全技術教育。
5.1.2 現場準備
(1)作業時周邊應置警戒區域,設置醒目的警示村志,防止無關人員進入;特別危險處應設監護人員。
(2)施工前,要認真檢查影響吊運工程安全施工的各種管線的切斷 、遷移 工作是否完畢,確認安全后方可施工。清理吊運場地范圍內的物資、設備,不能搬遷的須妥善加以防護。
(3)作業人員對現場作業條件選擇安全的位置作業。
5.1.3 機械設備材料的準備
本降噪降噪工程位于 10 裙樓頂部,高度約為 30m,經過參照相關規范計算
后,本工程吊運設備如下:
序號 | 機械設備名稱 | 規格型號 | 數量 | 備注 |
1 | 吊車 | 100T | 1 |
5.1.4 吊運作業原則
(1) 吊運過程必須設有專人指揮,其他人員必須服從指揮 。起重指揮不能 兼作其他工種 。并應確保起重司機清晰準確和聽到指揮信號。
(2)作業過程必須遵守起重機“十不吊”原則。
1) 、信號指揮不明不準吊;
2) 、斜牽斜掛不準吊;
3) 、 吊物重量不明或超負荷不準吊;
4) 、散物捆扎不牢或物料裝放過滿不準吊;
5) 、 吊物上有人不準吊;
6) 、埋在地下物不準吊;
7) 、安全裝置失靈或帶病不準吊;
8) 、現場光線陰暗看不清吊物起落點不準吊;
9) 、棱刃物與鋼絲繩直接接觸無保護措施不準吊;
10) 、六級以上強風不準吊
(3)被吊物的捆綁要求,按第一節塔式起重機中被吊物捆綁作業要求。
(4)構件存放場地應該平整堅實 。構件疊放用方木墊平,必須穩固,不準 超高( 一般不宜超過 1.6m) 。構件存放除設置墊木外,必要時要設置相應的支 撐,提高其穩定性。禁止無關人員在堆放的構件中穿行,防止發生構件倒塌擠人事故。
(5)在露天有六級以上大風或大雨 、大雪 、大霧等天氣時,應停止起重吊運作業。
(6)起重機作業時,起重臂和吊物下方嚴禁有人停留 、工作或通過 。重物 吊運時,嚴禁人從上方通過 。嚴禁用起重機載運人員。
5.1.5 吊運作業施工

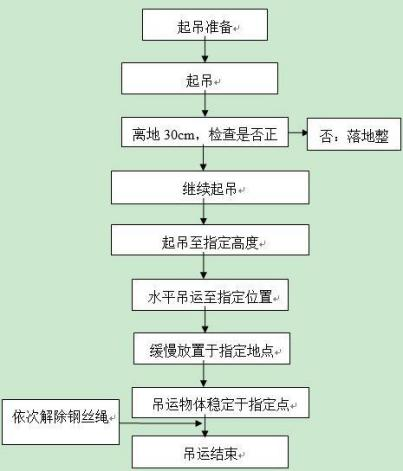

一) 、 吊運施工作業流程
二)材料吊運
1 、 吊運準備
將需要吊運的材料兩端整齊的水平放置于平整地面(降噪設備基礎所需 水泥、黃沙等顆粒狀材料以及降噪設備規格較小的配件應在吊運前裝箱),兩端 放置墊木墊離地面至能穿過鋼絲為準 。一次吊運量不得超過 2T, 吊運時將鋼絲 繩穿過材料底部進行捆扎,捆扎點即為吊運受力點,需設置在距端點的捆扎材料 總長度的五分之一處, 吊繩夾角保持在 45°。
2 、 吊運方法
在吊運材料的確認等各項準備工作完全做好的情況下,就開始組織物體的進場 、上排和吊運工作了。
各項被吊運物體在吊運前,必須做好全面仔細的檢查核實工作。檢查吊運位 置等是否正確;檢查吊耳是否符合吊運要求 、 吊運索具的系接必須牢固。
吊運前必須進行試吊,試吊前檢查確認;吊運總指揮進行吊運操作交底;布 置各監察崗位進行監察的要點及主要內容;起吊放下進行多次試驗,使各部分具 有協調性和安全性;復查各部位的變化情況等。
由總指揮正式下令各副指揮,檢查各崗位到崗待命情況,并檢查各指揮信號 系統是否正常;各崗位匯報準備情況,并用信號及時通知指揮臺;正式起吊,使 物體離開地面 300 時停止,并作進一步檢查,各崗位應匯報情況是否正常;如正常就繼續起吊。吊運物體的就位,物體在吊運高度的水平面平移就位即可。吊運物體就位后應做好清理施工現場;做好吊具及吊索的拆卸。
5.1.6 吊運施工安全技術管理
一) 、安全生產管理體系
安全生產目標
達到五無目標, 即“ 無死亡事故,無重大傷人事故,無重大機械事故,無火 災,無中毒事故 ”。并將一般減微事故發生頻率控制在 3‰以下。
安全方針:安全第一 、預防為主安全和文明施工目標:杜絕死亡和重大傷亡事故
二) 、一般規定
(1)進入施工現場的人員,必須配戴安全帽 。不得穿短袖 、短褲 、拖鞋涼 鞋等進行施工作業。
(2) 吊運施工作業完成時種材料應及時清理,分別堆放在指定場所 。施工 現場應做到材料堆放整齊,周圍通道、溝管保持暢通,場內無積水,及時清運建 筑垃圾。
(3)遇有風力在六級以上 、大霧天 、雷暴雨 、冰雪天等惡劣氣候影響施工 安全時,禁止進行吊運作業。
(4) 吊運工程施工現場的安全管理應由施工單位負責 。從業人員應辦理相 關手續,簽訂勞動合同,進行安全培訓,考試合格后,方可上崗作業。特種作業 人員必須持有效證件上崗作業。吊運工程施工前,必須對施工作業人員進行書面安全技術交底。
(5) 吊運工程施工過程中, 當發生重大險情或生產安全事故時,及時排除 險情、組織搶救、保護事故現場,并向有關部門報告。此一過程有安全管理小組負責。
